Thi công keo dán gạch chuẩn kỹ thuật đòi hỏi kiểm soát nghiêm ngặt bề mặt cốt nền phẳng sạch, pha trộn keo đúng tỷ lệ bằng máy khuấy tốc độ chậm, và sử dụng bay răng cưa nghiêng góc 60 độ kéo theo một hướng song song. Kỹ thuật này đảm bảo độ phủ keo đạt trên 95% diện tích đáy gạch, triệt tiêu hoàn toàn rỗng bộp và chênh lệch gờ mép.
Một dòng keo dán gạch dù đắt tiền đến đâu cũng sẽ trở nên vô giá trị nếu tay nghề và quy trình của người thợ còn mang nặng thói quen làm việc thủ công lạc hậu. Hàng loạt sự cố nứt vỡ, gạch kêu ọp ẹp và bong tróc sau vài tháng sử dụng đều bắt nguồn từ sự cẩu thả trong thao tác kéo bay và bả keo. Nắm vững kỹ thuật chuẩn mực không chỉ bảo vệ an toàn cho công trình mà còn tôn vinh vẻ đẹp sang trọng của từng viên gạch đắt tiền. Dưới đây là quy trình thi công keo dán gạch chi tiết từng bước được đội ngũ chuyên gia Hồng Tâm Phát chuẩn hóa qua hàng ngàn công trình cao cấp.
Mục lục
- Các bước chuẩn bị cốt nền và dụng cụ trước khi thi công keo dán gạch
- Quy trình thi công keo dán gạch chi tiết từng bước chuẩn kỹ thuật
- Bảng tiêu chuẩn kiểm soát kỹ thuật khi thi công keo dán gạch
- Những lỗi sai phổ biến làm hỏng chất lượng khi thi công keo dán gạch
- Năng lực thi công ốp lát và cam kết chất lượng từ Hồng Tâm Phát
- Câu hỏi thường gặp về quy trình thi công keo dán gạch
- Thông tin liên hệ Hồng Tâm Phát
Các bước chuẩn bị cốt nền và dụng cụ trước khi thi công keo dán gạch
Chất lượng của lớp gạch hoàn thiện phụ thuộc rất lớn vào công tác chuẩn bị mặt bằng và trang thiết bị chuyên dụng:
Đo đạc và xử lý độ phẳng bề mặt bằng máy cân mực laser
Bề mặt sàn bê tông hoặc tường trát vữa xi măng cần được kiểm tra cao độ bằng máy quét laser đa tia chuyên dụng. Độ chênh lệch mặt phẳng cho phép không được vượt quá 3 mm trên chiều dài hai mét. Nếu cốt nền bị lồi lõm gồ ghề, bắt buộc phải mài phẳng các điểm gờ cao hoặc dùng vữa xi măng mác cao cán bù phẳng trước tối thiểu hai tuần, tuyệt đối không được dùng keo dán gạch đắp dày để bù cao độ.
Vệ sinh làm sạch tạp chất và cân bằng độ ẩm bề mặt
Bề mặt thi công phải được quét dọn sạch sẽ cát bụi, cạo sạch các vệt sơn thừa, dầu mỡ hoặc lớp vữa bở mục. Trước khi dán keo trong điều kiện thời tiết khô nóng ngoài trời, người thợ cần dùng khăn ẩm hoặc bình xịt nước làm ẩm nhẹ bề mặt để ngăn cốt nền hút nước của keo, tuy nhiên phải đảm bảo tuyệt đối không để nước đọng thành vũng trên sàn.

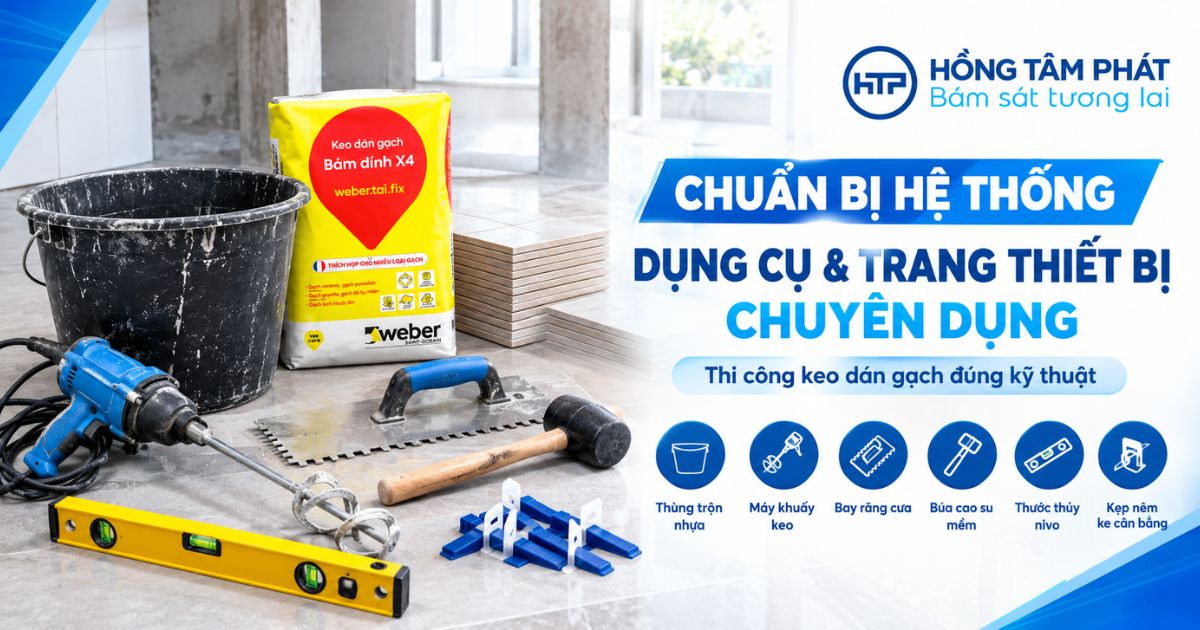

Chuẩn bị hệ thống dụng cụ và trang thiết bị chuyên dụng
Dụng cụ đạt chuẩn thi công keo dán gạch bao gồm: thùng trộn nhựa dung tích phù hợp, máy khuấy keo cầm tay tốc độ chậm dưới 500 vòng một phút, bay răng cưa với kích cỡ răng phù hợp kích thước viên gạch, búa cao su mềm, thước thủy nivo nhôm và bộ kẹp nêm ke cân bằng mặt phẳng gạch.

Quy trình thi công keo dán gạch chi tiết từng bước chuẩn kỹ thuật
Tuân thủ nghiêm ngặt năm bước kỹ thuật sau đây là chìa khóa vàng giúp mặt sàn đạt độ bám dính siêu cường và phẳng mịn như gương. Quy trình này áp dụng cho cả hoàn thiện sàn và hoàn thiện tường:

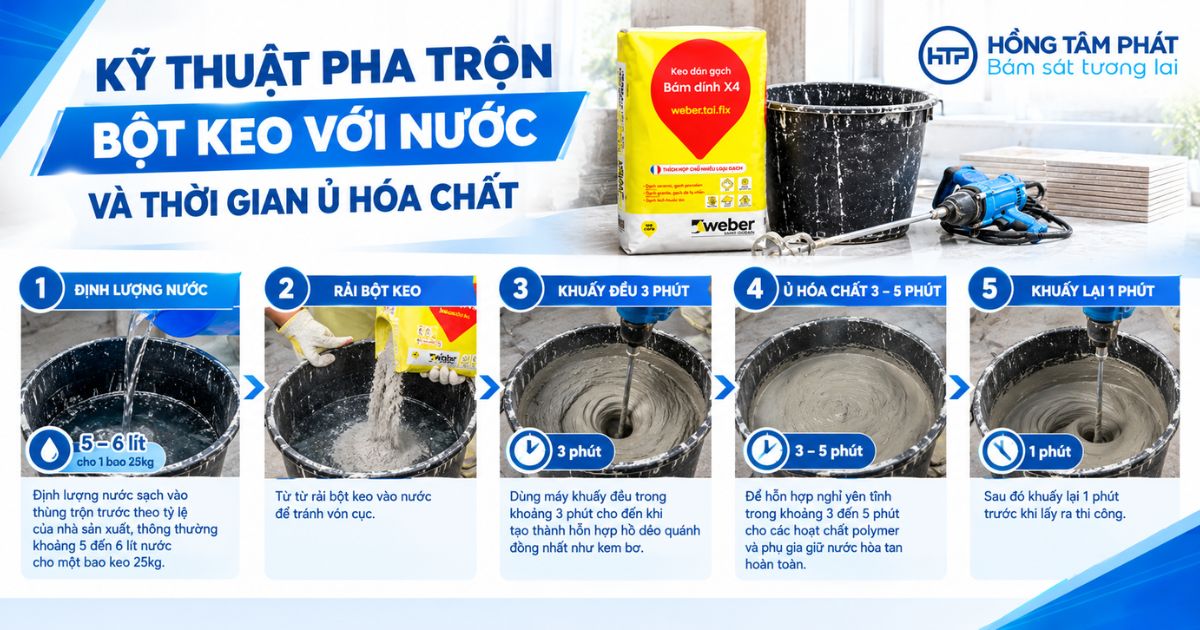

Kỹ thuật pha trộn bột keo với nước và thời gian ủ hóa chất
Định lượng nước sạch vào thùng trộn trước theo tỷ lệ của nhà sản xuất, thông thường khoảng 5 đến 6 lít nước cho một bao keo 25kg. Từ từ rải bột keo vào nước để tránh vón cục, sau đó dùng máy khuấy đều trong khoảng 3 phút cho đến khi tạo thành hỗn hợp hồ dẻo quánh đồng nhất như kem bơ. Để hỗn hợp nghỉ yên tĩnh trong khoảng 3 đến 5 phút cho các hoạt chất polymer và phụ gia giữ nước hòa tan hoàn toàn, sau đó khuấy lại 1 phút trước khi lấy ra thi công.

Thao tác kéo bay răng cưa góc nghiêng 60 độ song song
Dùng cạnh phẳng của bay miết một lớp keo mỏng bám chặt vào cốt nền để tạo chân liên kết cơ sở. Lấy thêm lượng keo vừa đủ và dùng cạnh răng cưa giữ nghiêng cố định một góc 60 độ so với mặt sàn, kéo các đường rãnh keo thẳng song song theo một hướng duy nhất. Hướng kéo rãnh keo nên vuông góc với cạnh ngắn của viên gạch để đường thoát khí ra ngoài ngắn nhất.
Kỹ thuật bả keo hai mặt Back buttering cho gạch khổ lớn
Đối với các dòng gạch porcelain, granite có kích thước từ 60×60 cm trở lên hoặc thi công ốp tường đứng, người thợ bắt buộc phải bả thêm một lớp keo mỏng từ 1 đến 1,5 mm phủ kín toàn bộ mặt sau viên gạch. Thao tác này loại bỏ triệt để các túi khí bị nhốt bên trong, nâng diện tích tiếp xúc keo thực tế lên trên 95% và ngăn ngừa nguy cơ nứt gãy góc gạch khi chịu lực va đập. Xem thêm quy trình thi công ốp lát gạch khổ lớn.
Đặt gạch gõ búa cao su nén bẹp rãnh keo và thoát khí
Đặt viên gạch lệch nhẹ so với vị trí định vị rồi trượt nhẹ viên gạch vuông góc với đường rãnh keo để bẻ gãy các đỉnh gân keo. Dùng búa cao su gõ đều tay từ tâm viên gạch lan dần ra bốn góc để nén xẹp hoàn toàn các rãnh keo, đẩy toàn bộ lượng khí thừa ra ngoài mép gạch. Kiểm tra độ phẳng tức thì bằng thước thủy nivo.

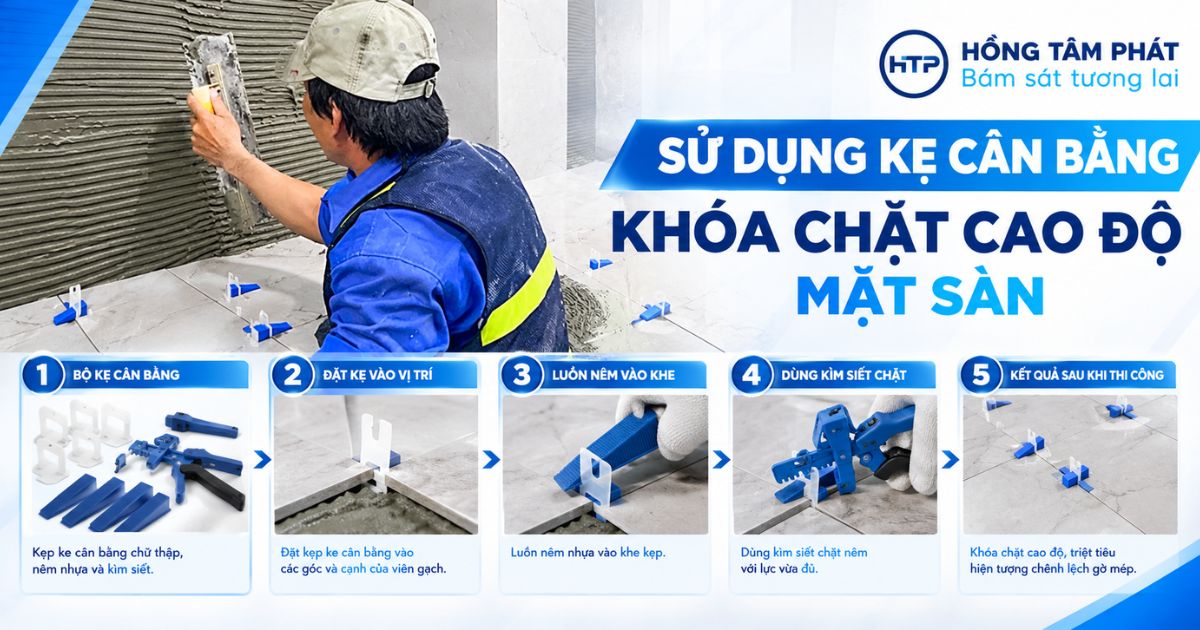

Sử dụng ke cân bằng khóa chặt cao độ mặt sàn
Đặt kẹp ke cân bằng chữ thập vào các góc và cạnh của viên gạch, luồn nêm nhựa vào khe kẹp và dùng kìm siết chặt nêm với lực vừa đủ. Hệ thống nêm ke này sẽ khóa chặt cao độ giữa các viên gạch lân cận, triệt tiêu hoàn toàn hiện tượng chênh lệch gờ mép trong suốt thời gian keo đang đóng rắn co ngót.

Bảng tiêu chuẩn kiểm soát kỹ thuật khi thi công keo dán gạch
Hồng Tâm Phát chuẩn hóa các thông số kiểm tra chất lượng thi công tại công trường theo bảng tiêu chuẩn kỹ thuật sau:
Bảng chỉ số kỹ thuật và dung sai cho phép trong thi công
| Hạng mục kiểm tra kỹ thuật | Tiêu chuẩn kỹ thuật yêu cầu | Phương pháp đo kiểm tại công trình |
| Độ phẳng cốt nền trước thi công | Sai lệch dưới 3 mm trên chiều dài 2 mét | Đo bằng thước nhôm kết hợp máy quét laser |
| Góc nghiêng khi kéo bay răng cưa | Duy trì cố định góc 60 độ so với mặt nền | Giám sát thao tác tay của người thợ |
| Độ phủ keo đáy gạch nội thất | Đạt tối thiểu từ 85% đến 90% diện tích | Nhấc thử gạch kiểm tra ngay sau khi gõ búa |
| Độ phủ keo gạch tường và ngoại thất | Đạt tối thiểu từ 95% đến 100% diện tích | Bắt buộc áp dụng bả keo hai mặt mặt sau gạch |
| Độ chênh lệch mép gạch sau lát | Tuyệt đối dưới 0,5 mm | Đo bằng thước đo khe hở cơ học chuyên dụng |
| Thời gian sử dụng thùng keo đã trộn | Sử dụng hết trong vòng từ 2 đến 3 tiếng | Theo dõi thời gian thực tế từ lúc trộn keo |
Yêu cầu về độ phủ keo tối thiểu cho từng khu vực nội ngoại thất
Độ phủ keo dưới đáy viên gạch là thước đo sống còn quyết định độ bền của công trình. Tại khu vực phòng khách khô ráo, độ phủ keo đạt từ 85% đến 90% có thể chấp nhận được. Tuy nhiên đối với khu vực nhà tắm, ban công ngoài trời, hồ bơi hoặc tường ốp cao tầng, độ phủ keo bắt buộc phải đạt từ 95% đến 100%. Nếu để lại các khoảng rỗng, nước sẽ len lỏi vào tích tụ gây ẩm mốc và làm suy giảm lực bám dính hóa học theo thời gian. Với các khu vực này, nên kết hợp thêm thi công chống thấm.

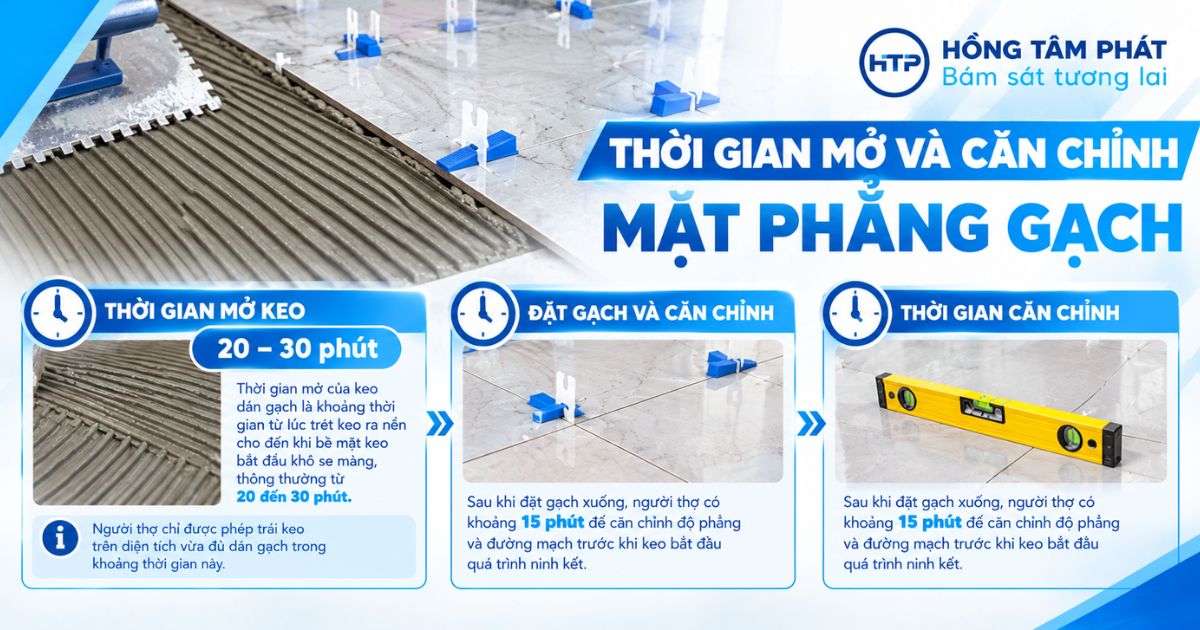

Thời gian mở và thời gian cho phép căn chỉnh mặt phẳng gạch
Thời gian mở của keo dán gạch là khoảng thời gian từ lúc trét keo ra nền cho đến khi bề mặt keo bắt đầu khô se màng, thông thường từ 20 đến 30 phút. Người thợ chỉ được phép trải keo trên diện tích vừa đủ dán gạch trong khoảng thời gian này. Sau khi đặt gạch xuống, người thợ có khoảng 15 phút để căn chỉnh độ phẳng và đường mạch trước khi keo bắt đầu quá trình ninh kết.

Những lỗi sai phổ biến làm hỏng chất lượng khi thi công keo dán gạch
Nhiều đội thợ chưa qua đào tạo bài bản thường mắc phải những sai sót kỹ thuật làm phá hủy hoàn toàn công năng của vật liệu:
Kéo bay răng cưa hình vòng cung tạo bẫy khí dưới đáy gạch
Nhiều thợ có thói quen cầm bay kéo ngoằn ngoèo hoặc kéo hình cánh cung quanh viên gạch. Lỗi này khiến các rãnh keo giao nhau tạo thành các vòng tròn khép kín. Khi đặt gạch xuống và gõ búa cao su, không khí bị giam hãm bên trong các vòng tròn này không thể thoát ra ngoài, tạo thành các túi khí rỗng lớn khiến gạch phát ra tiếng kêu bộp bộp khi bước lên.
Lạm dụng keo dán gạch để cán bù cốt nền lồi lõm quá dày
Keo dán gạch được sản xuất để tạo liên kết bám dính mỏng lý tưởng từ 3 đến 5 mm. Nếu thợ lười cán nền phẳng mà dùng keo đắp dày từ 15 đến 20 mm để cân sàn, khối lượng keo sẽ tiêu tốn gấp bốn lần gây lãng phí lớn. Nguy hiểm hơn, lớp keo quá dày khi thủy hóa sẽ co ngót rất mạnh, tạo lực kéo làm gãy gạch hoặc gây bong tróc toàn bộ mảng sàn chỉ sau một mùa nắng.

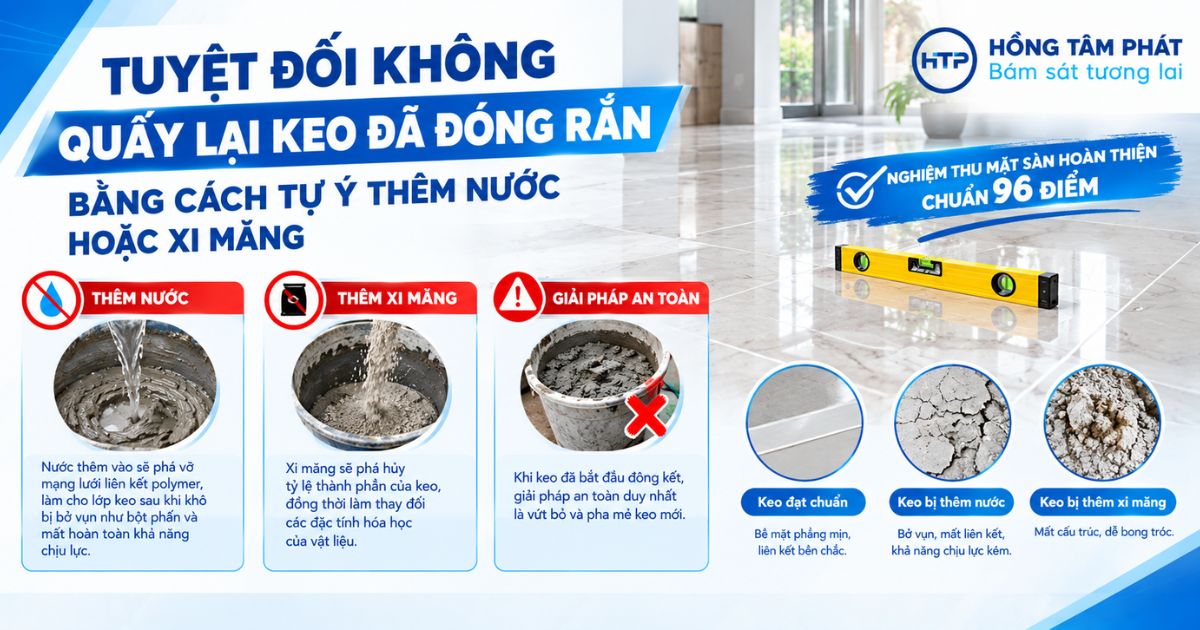

Quấy lại keo đã đóng rắn bằng cách tự ý thêm nước hoặc xi măng
Khi mẻ keo đã trộn để quá lâu ngoài trời bắt đầu khô cứng, thợ thường chế thêm nước hoặc rắc thêm xi măng vào để khuấy lại dùng tiếp. Đây là hành vi phá hoại vật liệu. Nước thêm vào sẽ phá vỡ mạng lưới liên kết polymer, làm cho lớp keo sau khi khô bị bở vụn như bột phấn và mất hoàn toàn khả năng chịu lực. Khi keo đã bắt đầu đông kết, giải pháp an toàn duy nhất là vứt bỏ và pha mẻ keo mới.

Năng lực thi công ốp lát và cam kết chất lượng từ Hồng Tâm Phát
Tại Công ty Cổ phần Hồng Tâm Phát, chúng tôi nâng tầm thi công keo dán gạch từ công việc thô sơ thành một chuẩn mực kỹ thuật hoàn thiện khắt khe cho phân khúc nhà phố và biệt thự cao cấp:
Bộ quy chuẩn thi công ốp lát 96 điểm khắt khe độc quyền
HTP kiểm soát mọi công đoạn ốp lát dựa trên bảng tiêu chí 96 điểm chi tiết. Toàn bộ cao độ cốt nền, góc nghiêng kéo bay, tỷ lệ phủ keo dưới đáy gạch và độ phẳng bề mặt đều được các kỹ sư giám sát độc lập đo đạc bằng thiết bị đo kiểm chuyên dụng trước khi ký biên bản nghiệm thu bàn giao.

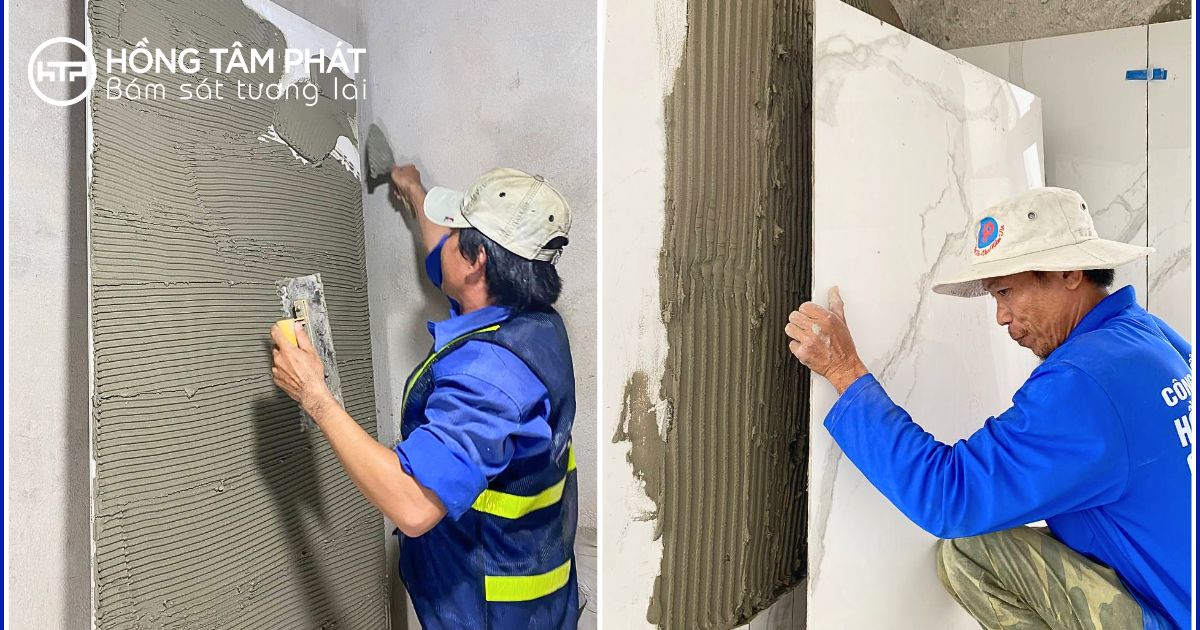

Đội ngũ thợ Tam Chuyên kiểm soát đồng đều từng đường keo
Đội ngũ thợ thi công của HTP mang tinh thần Chuyên tâm, Chuyên sâu và Chuyên nghiệp. Các nghệ nhân ốp lát của chúng tôi được đào tạo bài bản kỹ thuật kéo bay răng cưa song song góc nghiêng 60 độ, thuần thục kỹ năng bả keo hai mặt cho các dòng gạch khổ lớn Big Slab, cam kết mang lại bề mặt sàn phẳng lỳ không chênh lệch mép dù chỉ một milimet.

Hoàn thiện đồng bộ công nghệ chà ron men sứ chống thấm vĩnh viễn
Để bảo vệ lớp keo dán gạch bên dưới không bị nước xâm thực gây lão hóa, HTP ứng dụng công nghệ chà ron men sứ cao cấp. Đường mạch ron men sứ đặc khít như kính, kháng nước tuyệt đối và chống nấm mốc 100%, tạo nên khối liên kết vững chắc trường tồn cùng thời gian và tôn vinh vẻ đẹp sang trọng của không gian sống.
Câu hỏi thường gặp về quy trình thi công keo dán gạch
Sau khi thi công keo dán gạch bao lâu thì có thể bước lên đi lại?
Thời gian đóng rắn tiêu chuẩn của keo dán gạch là 24 giờ trong điều kiện nhiệt độ phòng bình thường. Sau 24 giờ, lớp keo đã đạt đủ cường độ để người có thể đi lại nhẹ nhàng, tháo bỏ nêm ke cân bằng và tiến hành công tác chà ron hoàn thiện. Đối với khu vực chịu tải trọng nặng của xe cộ hoặc đặt đồ nội thất lớn, nên chờ đủ từ 3 đến 7 ngày để keo đạt độ cứng tối đa.
Có cần ngâm ướt gạch vào nước trước khi dán bằng keo không?
Tuyệt đối không cần ngâm nước gạch. Keo dán gạch hiện đại được tích hợp các hoạt chất phụ gia giữ ẩm gốc cellulose cao cấp, giữ cho lượng nước trong keo không bị xương gạch hút mất. Nếu ngâm gạch ướt sũng, lượng nước ứ đọng sẽ cản trở các phân tử polymer bám dính hóa học, làm loãng keo và làm giảm đáng kể cường độ bám dính thực tế.
Tại sao bắt buộc phải dùng bay răng cưa mà không được dùng bay phẳng?
Bay phẳng chỉ trải ra một lớp keo phẳng đặc, khi đặt viên gạch xuống, không khí không có đường thoát ra sẽ tạo thành các túi khí rỗng lớn gây bộp gạch. Bay răng cưa tạo ra các đường rãnh keo song song đều đặn. Khi ấn gạch và gõ búa cao su, các đỉnh rãnh keo sẽ xẹp xuống lấp đầy các khoảng trống và đẩy toàn bộ không khí thừa ra ngoài theo các đường rãnh hở, đảm bảo độ bám dính tối đa.
Thông tin liên hệ Hồng Tâm Phát
Một công trình ốp lát đẳng cấp đòi hỏi sự kết hợp trọn vẹn giữa vật liệu chất lượng và kỹ thuật thi công chuẩn mực đến từng milimet. Đừng để sàn gạch đắt tiền của Quý vị gặp phải sự cố nứt vỡ hay phồng rộp chỉ vì tay nghề thi công thiếu kinh nghiệm.
Hãy liên hệ ngay với Công ty Cổ phần Hồng Tâm Phát để được các chuyên gia kỹ thuật tư vấn quy trình thi công keo dán gạch chuẩn xác nhất, khảo sát công trình thực tế và nhận báo giá dịch vụ hoàn thiện trọn gói chuẩn 96 điểm:
CÔNG TY CỔ PHẦN HỒNG TÂM PHÁT
Địa chỉ: 568 Phan Văn Trị, Phường Hạnh Thông, TP. Hồ Chí Minh
Hotline hỗ trợ kỹ thuật: 0938 300 468 (gặp Mr. Hưng) hoặc 0964 959 468 (gặp Mr. Tuân)
Email: hongtamphat@gmail.com
Website: https://hongtamphat.com
